目录#
[[toc]]

概念#
AOE 网:
- 顶点表示事件(某个时刻任务都完成的状态)。
- 边表示活动(一项具体工作),边上数字为活动所需时间。
- 最早开始时间(E):在保证所有前置活动都完成的情况下,该活动可以最早开始的时间。
- 最迟开始时间(L):在不延误整个工程总工期的前提下,该活动最晚必须开始的时间。
| 名称 | 含义 |
|---|---|
| AOE 网 | 一种有向无环图,用于表示带有时间约束的工程计划。顶点表示事件,边表示活动,边上标注活动持续时间。 |
| 事件(Event) | 一个时刻,表示若干前置活动全部完成的状态。事件本身不消耗时间。 |
| 活动(Activity) | 从一个事件到另一个事件的有向边,表示必须完成的一项工作,并附有持续时间。 |
| 源点 | 整个工程的起点事件(入度为 0)。 |
| 汇点 | 整个工程的终点事件(出度为 0)。 |
| 关键路径 | 从源点到汇点的最长路径。它决定了工程的最短工期。 |
AOE 网是网络计划技术(PERT/CPM)的基础模型,主要用于项目进度控制与关键路径分析。
关键时间参数#
| 符号 | 含义 | 求法 |
|---|---|---|
| ve(i) | 事件 i 的最早发生时间。保证所有前置活动完成后,i 最早可以发生的时间。 | 正向推导:ve(j)=max[ ve(i)+t(i,j) ] |
| vl(i) | 事件 i 的最迟发生时间。在不延误总工期的前提下,i 最晚必须发生的时间。 | 逆向推导:vl(i)=min[ vl(j)-t(i,j) ] |
| E(i,j) | 活动 <i,j> 的最早开始时间。 | E(i,j) = ve(i) |
| L(i,j) | 活动 <i,j> 的最迟开始时间。 | L(i,j) = vl(j) - t(i,j) |
| e(i,j) | 活动 <i,j> 的最早完成时间。 | e(i,j) = E(i,j) + t(i,j) |
| 总时差 | 活动开始时间可延迟的最大时间,不影响总工期。 | L(i,j) - E(i,j) |
拓扑排序#
拓扑排序:对一个有向无环图的所有顶点排一个线性顺序,使得对图中每条有向边 (u → v),顶点 u 都排在 v 的前面。
换句话说:
- 有依赖的任务必须排在依赖它的任务前面。
- 只要保证每个边的方向都“从左到右”即可。
① 入度法(Kahn 算法)#
- 计算每个节点的入度(有多少前驱)。
- 把所有入度为 0 的节点入队。
- 反复:
- 取出一个入度为 0 的节点放到结果序列。
- 删除它的所有出边,对目标节点入度减 1。
- 若某节点入度变 0,入队。
- 直到队列空。
复杂度:O(V + E)
② 深度优先搜索 (DFS) 法#
- 对每个未访问节点执行 DFS。
- 在递归返回时将节点压入栈。
- 最后把栈倒出来就是拓扑序。
复杂度:O(V + E)
| 场景 | 作用 |
|---|---|
| 编译依赖 | 先编译被依赖的模块,再编译依赖它的模块。 |
| 任务调度 | 计算任务的执行顺序,如软件构建、流水线生产。 |
| 项目管理 | 在 AOE 网络中正向推算最早开始时间就是一次拓扑排序。 |
| 版本控制 | 处理代码依赖关系。 |
关键路径求法(CPM 算法)#
核心:一次正推 + 一次逆推
① 正向推算最早时间#
-
从源点开始,拓扑排序。
-
ve(源) = 0
ve(j) = max{ve(i) + t(i,j)} —— 取所有前驱 i 的最大值。
-
最后得到 工期 = ve(汇点)。
② 逆向推算最迟时间#
-
vl(汇) = 工期
vl(i) = min{vl(j) - t(i,j)} —— 取所有后继 j 的最小值。
③ 求每条活动的 E 和 L#
- E(i,j) = ve(i)
- L(i,j) = vl(j) - t(i,j)
④ 关键路径判定#
- 若 E(i,j) == L(i,j),则 <i,j> 是关键活动。
- 从源点沿关键活动走到汇点得到关键路径。

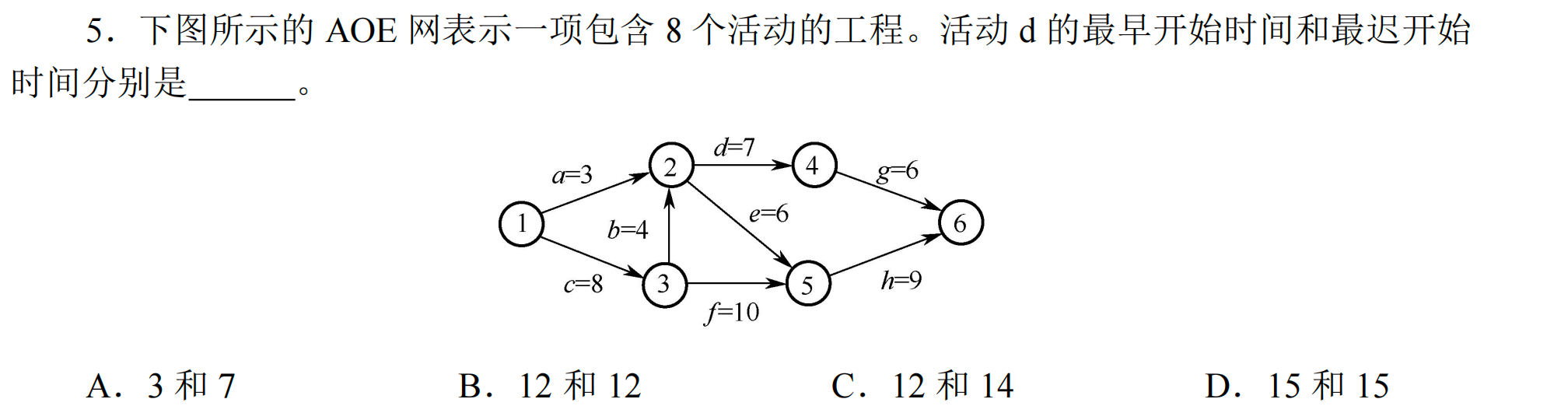

例如:

活动 d 的最早开始时间 = 2 号事件 的 最早时间 = MAX(v(i,2)+t(i,2)) = 12
活动 d 的最迟开始时间 = 4 号 事件 - 7 (逆)
第一步:算每个事件的最早发生时间 ve(正向推一次)
- ve(1)=0
- ve(3)=ve(1)+8=8
- ve(2)=max{ve(1)+3 , ve(3)+4} = max{3,12} = 12
- ve(4)=ve(2)+7=19
- ve(5)=max{ve(2)+6 , ve(3)+10} = max{18,18} = 18
- ve(6)=max{ve(4)+6 , ve(5)+9} = max{25,27} = 27
整个工程的工期 = ve(6) = 27
👉 由此得出
E(d) = ve(2) = 12
第二步:算每个事件的最迟发生时间 vl(逆向推一次)
- vl(6)=27
- vl(4)=vl(6)-6=21
- vl(5)=vl(6)-9=18
- vl(2)=min{vl(4)-7 , vl(5)-6} = min{14,12} = 12
- vl(3)=min{vl(2)-4 , vl(5)-10} = min{8,8} = 8
- vl(1)=min{vl(2)-3 , vl(3)-8} = min{9,0} = 0
👉 由此得出
L(d) = vl(4) - 7 = 21 - 7 = 12
仍然需要逆推到 d 的终点 4,
- 找 4 的后继(只有 6)
- vl(4) = vl(6) - 6
- 再算 vl(6)(可用关键路径或已知总工期)
在这题里正好总工期 27 已知或易算,因此直接
vl(4) = 27 - 6 = 21
L(d) = 21 - 7 = 12
应用场景#
| 典型场景 | 说明 |
|---|---|
| 房屋、桥梁、道路施工 | 每个工序(打地基、浇筑、装修等)作为活动,边权是施工时间。 |
| 大型工程项目 | 电厂建设、地铁修建、航天工程等,需要准确评估总工期和关键环节。 |
| 研发项目 | 硬件研发、芯片流片,每个实验、设计阶段都是节点之间的有向活动。 |
- PERT / CPM:经典项目管理方法,本质上就是在 AOE 网上做关键路径分析。
- 现代调度框架:Airflow、Prefect、Dagster、Luigi 等都以 DAG(有向无环图)为核心思想,与 AOE 网等价。
- 甘特图:最终可视化结果之一,AOE 网提供计算依据。
AOE 网络是一种面向工程和任务依赖的通用时间规划工具:
- 图论视角:有向无环图 + 边权。
- 关键任务管理:计算总工期、找出关键路径。
- 广泛落地:建筑工程、IT 软件开发、制造生产、交通物流、科研与大型活动等。
